Panneau permis de construire : ce que la loi vous oblige à afficher sur le terrain

Le panneau permis de construire est l’affichage que le bénéficiaire de l’autorisation installe sur son terrain, lisible depuis la voie publique, et qu’il y laisse pendant toute la durée du chantier. Il fait courir le délai pendant lequel un tiers peut contester le permis. Voici ce qu’en disent les textes publics : qui l’affiche, ce qu’il doit porter, où le poser et ce qui se vérifie avant impression.
À quoi sert le panneau permis de construire sur le terrain
Un permis de construire est une décision administrative, et elle doit être portée à la connaissance des voisins comme de toute personne qui passe devant le terrain. Le panneau est le moyen prévu pour cela : il annonce qu’une construction est autorisée là, ce qu’elle sera, et où consulter le dossier.
Le second rôle est le plus concret. Le code de l’urbanisme prévoit que le délai de recours contentieux court à l’égard des tiers à compter du premier jour d’une période continue de deux mois d’affichage sur le terrain (article R. 600-2) : tant que le panneau n’est pas en place, l’horloge ne démarre pas. Cette mécanique de continuité est traitée à part dans notre article sur la durée d’affichage du permis de construire.
Cet affichage s’ajoute à celui que fait la mairie : l’article R. 424-15 prévoit un extrait du permis affiché en mairie dans les huit jours de la délivrance, explicite ou tacite, et pendant deux mois. C’est celui du terrain qui vous incombe. Ces règles peuvent évoluer : leur état à jour se vérifie auprès de votre mairie.
Qui doit l’afficher, et à partir de quand
L’article A. 424-15 du code de l’urbanisme met l’affichage sur le terrain à la charge du bénéficiaire du permis ou du déclarant. L’obligation reste attachée au titulaire de l’autorisation, même quand l’architecte, le maître d’œuvre ou l’entreprise s’en charge en pratique. Si vous déléguez la pose, demandez une photographie datée du panneau en place.
Le moment est fixé par l’article R. 424-15 : l’affichage se fait dès la notification de l’arrêté, ou dès la date à laquelle le permis tacite est acquis. Il intervient donc avant l’ouverture du chantier, et l’intérêt est de poser le panneau tout de suite, puisque c’est à ce moment que la période continue de deux mois commence à courir.
Beaucoup de maîtres d’ouvrage affichent immédiatement, puis attendent la fin de la période de recours avant d’engager les travaux les plus difficiles à reprendre. C’est un choix de prudence, non une règle lue dans les textes : posez la question à votre mairie, qui vous dira aussi si la règle a évolué.
Les agences qui suivent la pose pour leur client font souvent tirer le panneau avec les plans et les pièces du dossier, ce que couvre notre page imprimeur pour architectes et bureaux d’études.

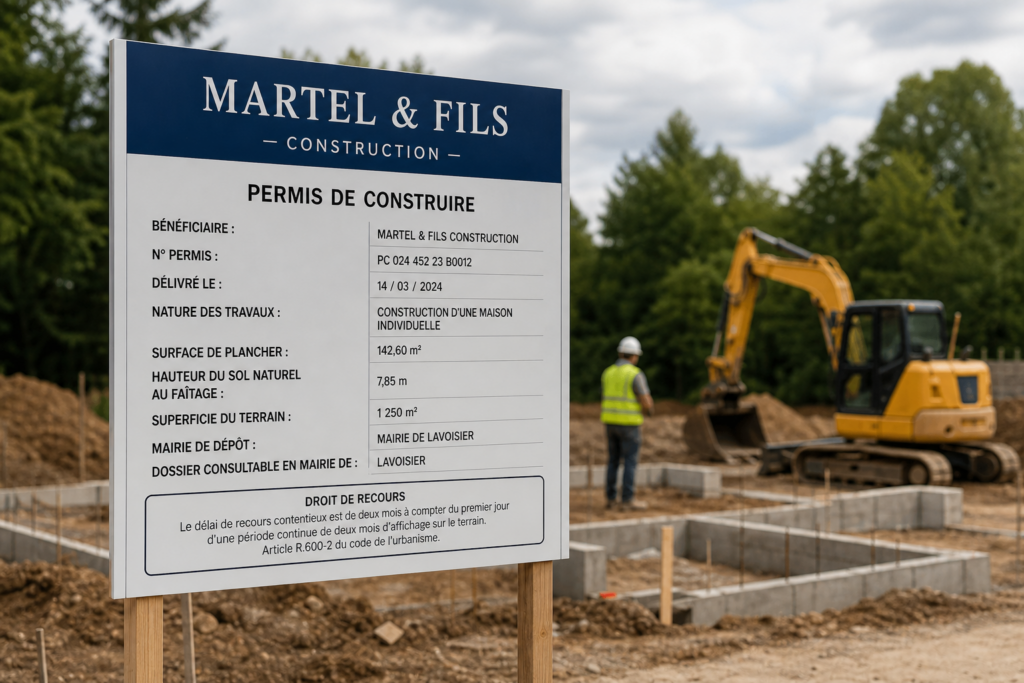

Ce que le panneau permis de construire doit porter
La liste figure à l’article A. 424-16 : le nom, la raison sociale ou la dénomination sociale du bénéficiaire, le nom de l’architecte auteur du projet architectural, la date de délivrance et le numéro du permis, la nature du projet et la superficie du terrain, ainsi que l’adresse de la mairie où le dossier peut être consulté.
S’y ajoutent des mentions qui dépendent de la nature de l’opération :
- pour une construction, la surface de plancher autorisée et la hauteur de la construction par rapport au sol naturel ;
- pour un lotissement, le nombre maximum de lots prévus ;
- pour un terrain de camping ou un parc résidentiel de loisirs, le nombre d’emplacements ;
- pour une démolition, la surface du ou des bâtiments à démolir.
Le panneau porte enfin un encadré consacré au droit de recours, dont l’article A. 424-17 donne le texte. Il rappelle le délai de deux mois de l’article R. 600-2 et l’obligation, à peine d’irrecevabilité, de notifier tout recours à l’auteur de la décision et au bénéficiaire du permis. C’est un passage à reprendre mot pour mot plutôt qu’à résumer : il est consultable sur Légifrance, et sa version en vigueur se vérifie auprès de votre mairie.
Où le placer, et comment prouver qu’il était là
L’article R. 424-15 demande un affichage visible de l’extérieur ; l’article A. 424-18 impose que le panneau soit installé de telle sorte que les renseignements restent lisibles depuis la voie publique ou des espaces ouverts au public, pendant toute la durée du chantier. En clair : côté rue, à hauteur de lecture, et dégagé de ce qui peut le masquer au fil du chantier, palissade, benne ou engin garé. Votre mairie confirmera ce qu’elle attend sur votre parcelle, ces exigences pouvant évoluer.
Le format, lui, est posé par le même article A. 424-15, qui décrit un panneau rectangulaire dont les dimensions sont supérieures à 80 centimètres. Le texte fixe donc un seuil, sans maximum, et tout le reste se joue à la mise en page. Le détail se trouve dans notre article sur les dimensions du panneau de permis de construire.
Reste la preuve. En cas de contestation, c’est au bénéficiaire de démontrer que le panneau était là, et depuis quand. La preuve se fait par tout moyen, indique service-public.gouv.fr, qui cite les photographies, les témoignages de personnes sans lien avec le bénéficiaire, ou le constat d’un commissaire de justice. Une photographie datée le premier jour et une autre à la dépose coûtent quelques minutes.
Panneau absent ou illisible : ce que cela change
Le point rassurant d’abord : l’absence d’affichage ne rend pas le projet illégal, indique service-public.gouv.fr.
L’effet porte sur le temps. Faute d’affichage régulier, la période de deux mois de l’article R. 600-2 ne démarre pas et le projet reste ouvert au recours. Service-public.gouv.fr indique qu’à compter de l’achèvement des travaux, le délai pour contester l’autorisation est de six mois. Une construction livrée peut donc encore être attaquée longtemps après la fermeture du chantier.
Un panneau illisible soulève la même difficulté : le code demande des renseignements lisibles pendant toute la durée du chantier, et un panneau décoloré, masqué ou incomplet n’assure plus sa fonction. Le point de départ du délai se discute alors au cas par cas devant le juge, et nous n’écrirons pas ici une règle absente des textes. En cas de doute, reposez un panneau neuf, datez cette pose et interrogez votre mairie ; ce que ce redémarrage change sur le décompte est expliqué dans l’article sur la durée d’affichage.
Questions fréquentes
Qui doit installer le panneau permis de construire sur le terrain ?
L’article A. 424-15 met l’affichage sur le terrain à la charge du bénéficiaire du permis ou du déclarant. L’obligation lui reste attachée même quand l’architecte, le maître d’œuvre ou l’entreprise pose le panneau en pratique : demandez alors une photographie datée. Votre mairie confirmera le point, la règle pouvant évoluer.
L’affichage en mairie remplace-t-il le panneau sur le terrain ?
Non, les deux coexistent. L’article R. 424-15 prévoit un extrait du permis affiché en mairie dans les huit jours de la délivrance, explicite ou tacite, et pendant deux mois ; celui du terrain incombe au bénéficiaire. Votre mairie vous dira ce qu’elle a affiché et à quelle date.
Comment prouver que le panneau est resté en place ?
Par tout moyen, indique service-public.gouv.fr, qui cite les photographies, les témoignages de personnes sans lien avec le bénéficiaire et le constat d’un commissaire de justice. Une photographie datée le jour de la pose, puis en cours de chantier, sert le jour où quelqu’un affirme que le panneau n’a jamais existé.
Que se passe-t-il si aucun panneau n’est affiché ?
L’absence d’affichage ne rend pas le projet illégal, indique service-public.gouv.fr. En revanche, la période de deux mois de l’article R. 600-2 ne démarre pas et le projet reste ouvert au recours : à compter de l’achèvement des travaux, le délai pour contester l’autorisation est de six mois. Adressez-vous à votre mairie, la règle pouvant évoluer.
Faire fabriquer votre panneau permis de construire
Un texte confortable à lire le jour de la pose doit l’être encore au dernier mois du chantier, et depuis le trottoir. C’est la lisibilité que demande l’article A. 424-18, et elle se prépare dans le fichier.
Notre part est technique. Les mentions viennent de vous, telles qu’elles figurent sur votre arrêté ; leur exactitude et la régularité de votre affichage relèvent du maître d’ouvrage et de votre mairie, et nous ne les validons pas. Ce que nous regardons, c’est le fichier : résolution à la taille réelle du panneau, fonds perdus, contraste et corps du texte à la distance de lecture, tracé de découpe. Le fichier est contrôlé avant impression, et un bon à tirer gratuit vous est soumis avant impression.
Pour ne rien oublier, chaque fiche panneau ouvre une trame prête à remplir dans notre studio de création en ligne : permis de construire, déclaration préalable de travaux, permis d’aménager ou de démolir et panneau de chantier. Choisissez votre format, puis « Créer en ligne ». La trame reprend les mentions de l’article A. 424-16 et, mot pour mot, l’encadré sur le droit de recours de l’article A. 424-17 ; vous remplacez chaque valeur par celle de votre arrêté. C’est une aide à la mise en page : nous ne validons pas la conformité de votre affichage.
Le panneau permis de construire à imprimer se configure en ligne, et les déclarations préalables, permis d’aménager ou de démolir se retrouvent dans le rayon panneaux réglementaires et permis de construire. BDX Print est une société en Gironde, au Haillan, et la livraison est incluse.
Avant de payer, le configurateur affiche la date de livraison estimée, et une maquette par un graphiste est possible sur demande. Si vous préférez décrire votre projet avant de configurer, la demande de devis est gratuite.
Par Adrien Darmon
Adrien Darmon est le fondateur de BDX Print, imprimeur en ligne installé au Haillan, en Gironde. Il accompagne les TPE, PME, artisans et associations de la métropole bordelaise dans la création et l'impression de leurs supports de communication.
